【鋼結構鋼架放樣錯了,導致鋼架量短了300mm】
鋼結構鋼架放樣放錯了,應該是柱邊到柱邊,結果外加工廠加工圖按柱中到柱中放樣生產,導致了鋼架量短了300mm,現在構件已到現場,應該怎么處理呀?有沒有合適的處理方式?
我們外加工廠弄得,前一段時間,我們領導也忙,沒來得及審核,就這么下車間了。
這不是現在想補救措施啊
已有8個回答
我來回答一下

歷史用戶
2018-3-9
太粗心了,這樣的錯誤都能犯呀
甲方沒有讓你們從新加工就不錯了

歷史用戶
2018-3-9
短了接。切掉一段 再補孔焊上去
短多少 Z型或者按規范切 原切割的余料再重新補

歷史用戶
2018-3-9
可以加長成鋼柱懸挑一小段的結構形式。

歷史用戶
2018-3-9

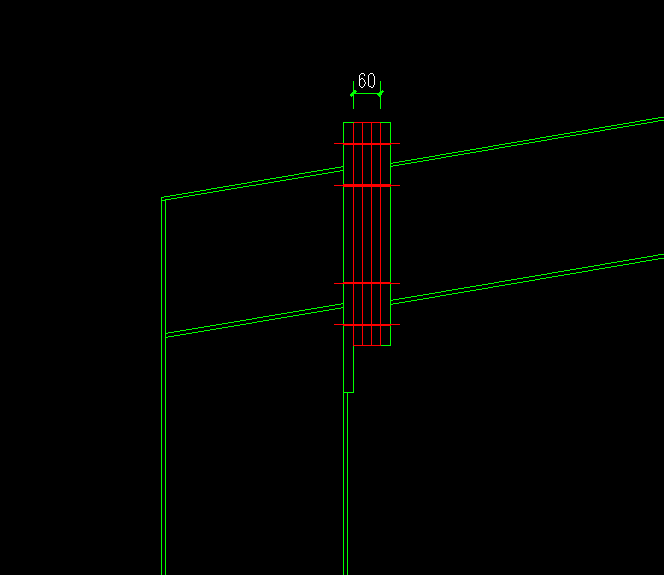

還有幾拼鋼架,短了6厘米
加梁加不上了,可以直接加板嗎?

四川-鋼構
2018-3-9
柱上做個牛腿;

鋼結構工程
2018-3-11
返加工廠,重做。這不是小問題。質檢,設計,建設,監理幾方都過不了。

哈 哈
2018-3-17
重做吧

歷史用戶
2018-3-23
搞清楚點:圖紙上如何標定的?如果是加工廠搞錯了加工廠無償承擔責任,如果是你們單位的責任,勇于承擔責任就是了,你們領導忙與不忙屬于你們內部事情。圖紙是誰出的?是否按照標準進行標注?
